摘要:在横梁风电场初步设计中,根据工程所在地的地质条件、施工条件等,提出风电场集电线路敷设的电缆直埋、架空线以及电缆-架空混合三种方案。综合考虑项目运行的安全性、稳定性以及地区经济的发展要求等特点,本工程推荐采用具有较多优点的电缆直埋方案。
关键词:横梁风电场;初步设计;集电线路;电缆直埋;架空线
重庆市丰都县横梁风电场位于丰都县东北部方斗山境内,风电场中心距丰都县城直线距离约15 km,距重庆市直线距离约133 km。横梁风电场装机容量49.5 MW,设计安装25台单机容量为2 000 kW的风电机组(其中1台限出力1 500 kW)。
1 工程条件
1.1 地质条件
工程场区位于丰都县东北部方斗山山脉中部,地形走势与区域构造线走向大体一致,呈东北-南西展布,大体呈中间高两侧低的形状,属溶蚀侵蚀、构造剥蚀中低山地貌区。拟建风电机组主要分布于北东-南西向分水岭一线各山包顶部,山脊连续,海拔1 050~1 430 m之间。山顶地形一般较平缓,地形坡度0°~15°,两侧自然斜坡地形坡角一般为20°~40°。场址区域地表大多分布第四系覆盖层,但山顶陡坡处多见有灰岩露头,植被较茂密,主要为低矮灌木和松杉等较高树种。
1.2 气候条件
丰都县属丘陵地,海拔119~2 000 m,属亚热带湿润季风气候,平均气温18.2℃,极端气温最高43.5℃,最低-0.3℃。季风影响突出,由于地势从西北向东南升高,气温递降,降水递增,立体气候明显。
1.3 场内接线
横梁风电场装机容量49.5 MW,设计安装25台单机容量为2 000 kW的风电机组,场内新建1座110 kV升压站,采用1回110 kV线路接入220 kV丰都变电站。
风力发电机额定输出电压为0.69 kV,采用“一机一变”单元式接线,对单机容量为2 000 kW的风机设置容量为2 200 kV·A,电压变比为36.75/0.69 kV的箱式变电站,采用2回35 kV电缆集电线路接入升压站35 kV配电室中。
横梁风电场共装机25台,按每相邻12、13台风力发电机组-箱变并联至1回35 kV集电线路,共有集电线路2回。箱式变压器35 kV高压电缆直埋至35 kV高压开关柜。
2 集电线路方案比选
2.1 方案拟定
根据本工程具体情况,拟定三个方案如下。
方案一:2回集电线路全部采用电缆直埋,分别连接12、13台共计25台风力发电机组箱变,汇流至升压站。
方案二:2回集电线路全部采用架空线,每台风机箱变分别通过地埋电缆上架空线杆塔。依据本工程地形及气象条件,线路全部采用铁塔方式架设。架空线路路径分别靠近所接风机,并临近检修道路,便于施工及运行维护。
方案三:2回集电线路采用电缆直埋与架空导线相混合的方式,2回集电线路在风场区内采用电缆沿道路直埋,风场区外采用架空线,汇流至升压站。
2.2 方案比较与选择

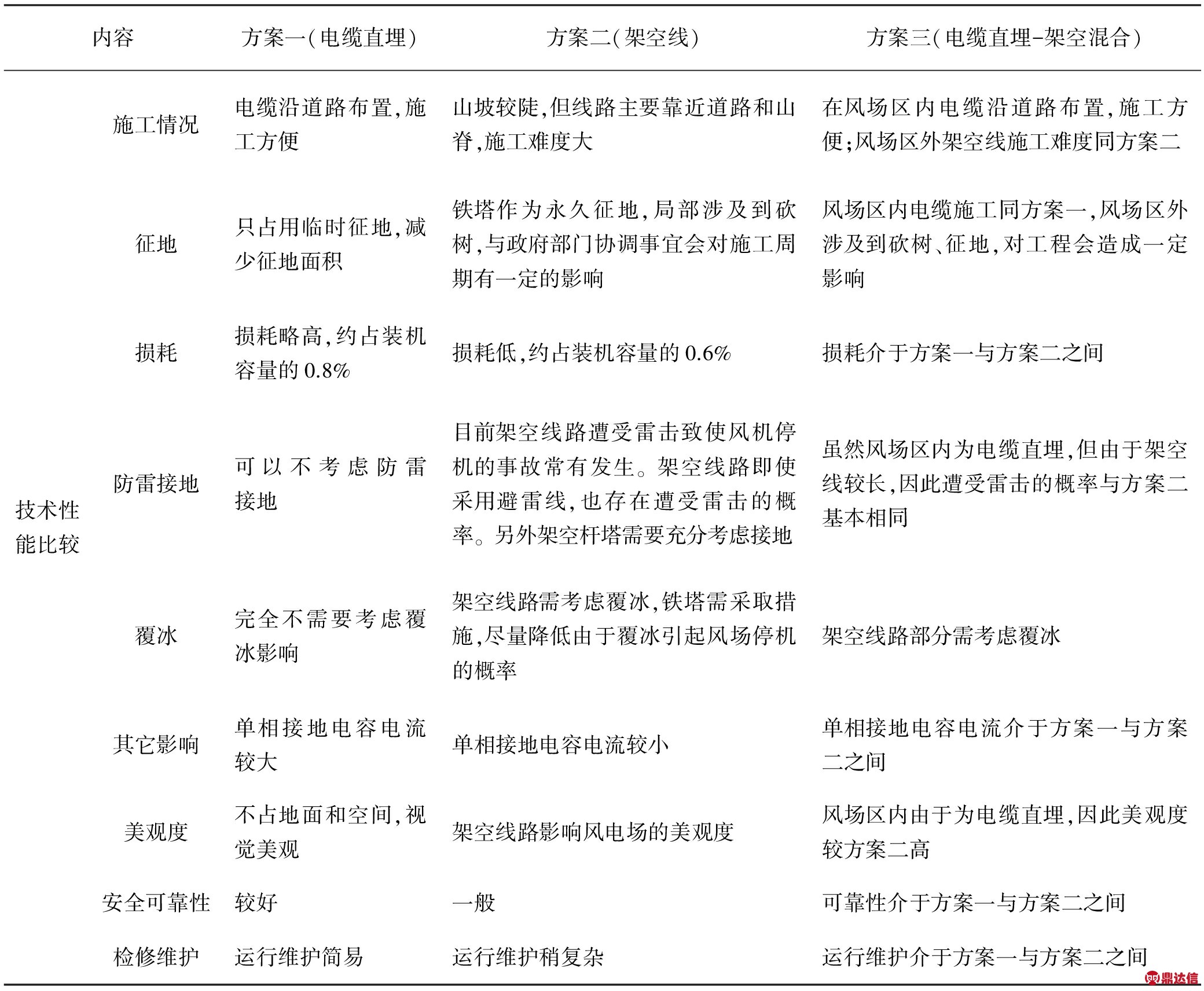

对上述三个集电线路方案进行技术比较,详见表1。
表1 集电线路方案比较表

续表1

根据技术性能以及经济比选结果,且考虑丰都为旅游开发区,对环境美观要求较高,本工程集电线路型式推荐采电缆直埋方式。
3 结 语
从上述比较结果可见,集电线路采用电缆直埋、架空线以及电缆-架空混合方案,各具优缺点。但综合考虑项目运行的安全性、稳定性以及地区经济的发展要求等特点。本工程集电线路型式推荐采电缆直埋方式。
